Aankondiging ALV op donderdag 10 december 2020. Om 20.30uur heeft het bestuur van de Bewonerscommissie -onder voorbehoud – de ALV van 2020 gepland. Locatie Toonzaal. U hoort nader van ons.
Isoleren garageplafonds van 16 oktober 2020 en ook op 27 oktober 2020 wat betreft de bergingsplafonds aan de westzijde.

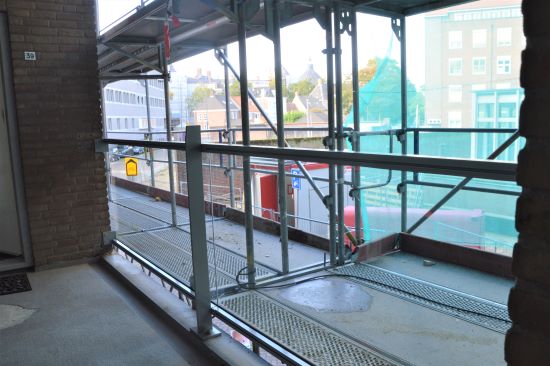

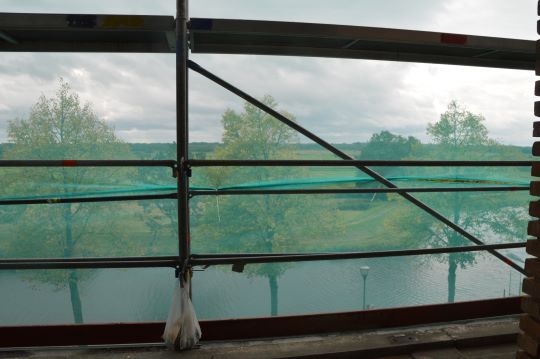

Eerste transparante raamafscheiding op galerijen geplaatst.

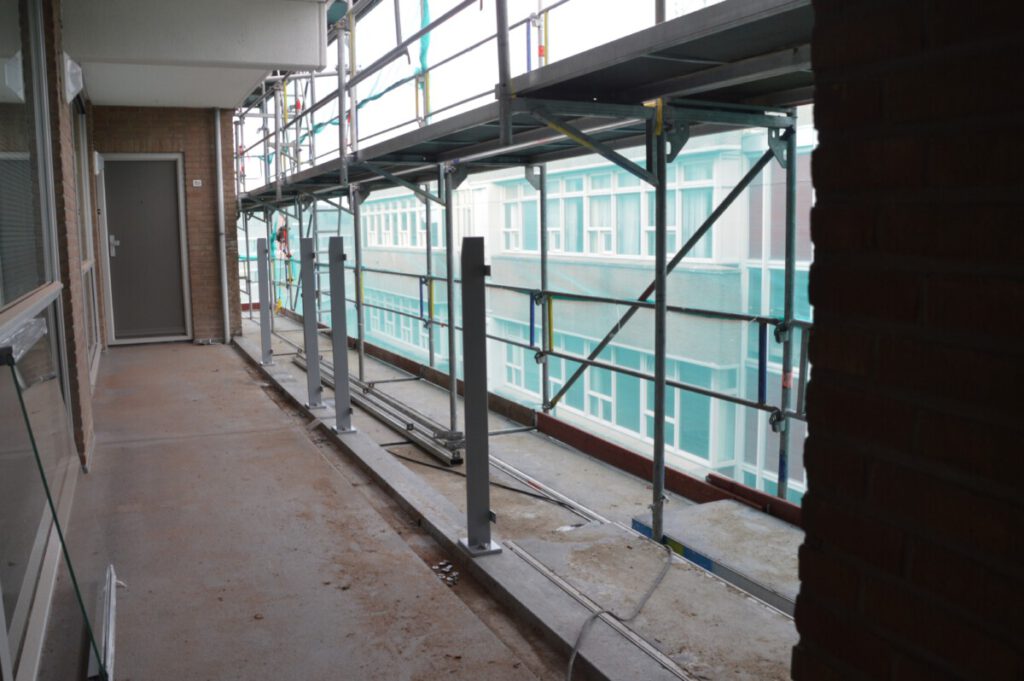

Zowel aan de Oostkant [foto onder] als aan de Westkant van de flat werden vrijdag 9 oktober 2020 de eerste transparante raamafscheidingen op de galerijen geplaats. Het is een mooier [ge-]zicht dan de ijzeren hekken… foto’s © paul kriele, 9 en 12 oktober 2020.

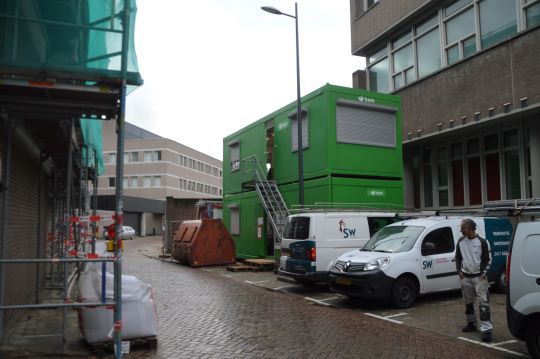

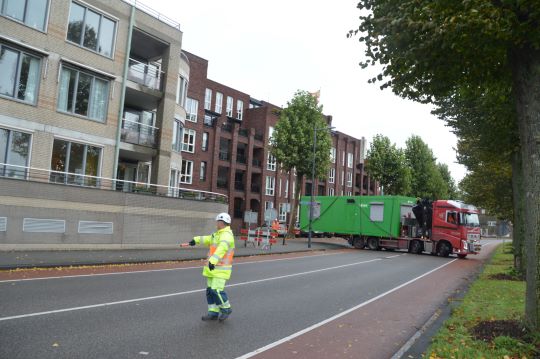

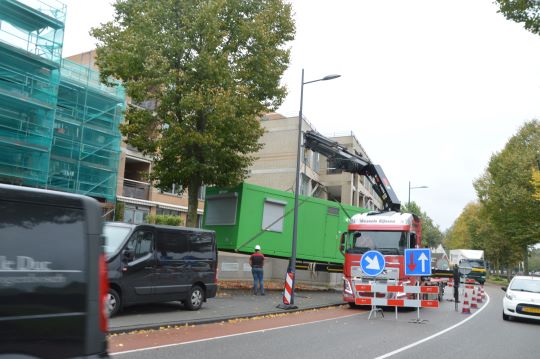

Containers herplaatst naar voorzijde Zuidwal

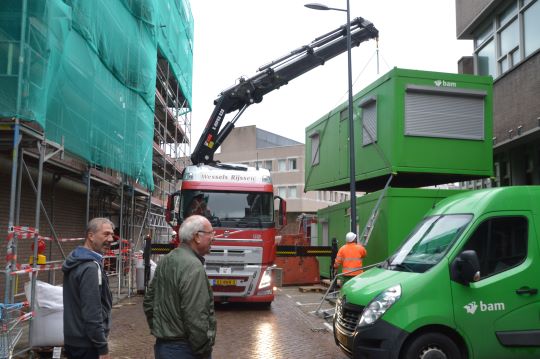

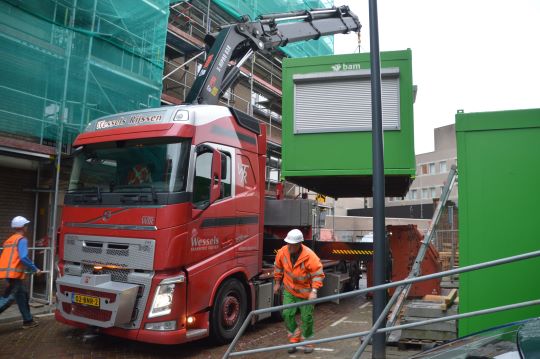

En dan eindelijk staat ie op z”n plek onder toezicht van twee stuurlui…

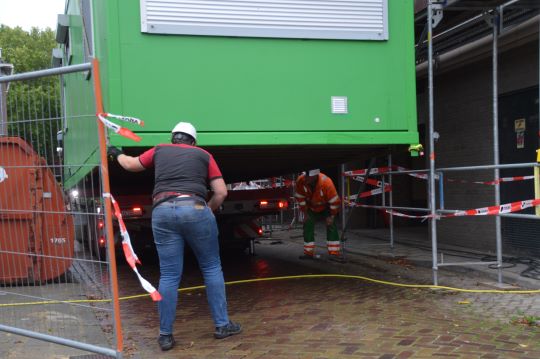

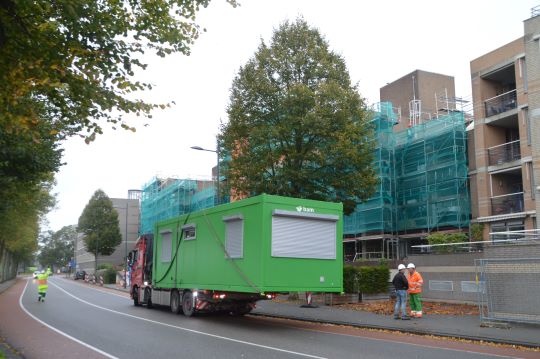

De tweede container komt er nog naast te staan. foto’s © paul kriele, 8 oktober 2020

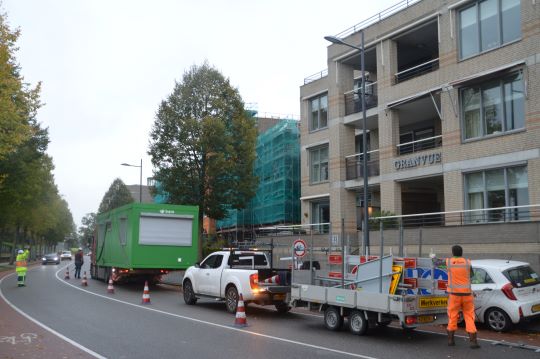

Laatste nieuws: Bouwketen verplaatst naar straatzijde Zuidwal [dd. 08102020] , afwerking terrasmuurtjes [dd. 7 en 16102020] en plaatsen nieuwe draaiende deuren en ramen aan voorzijde

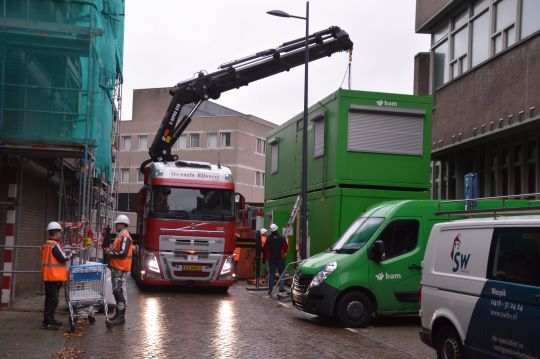

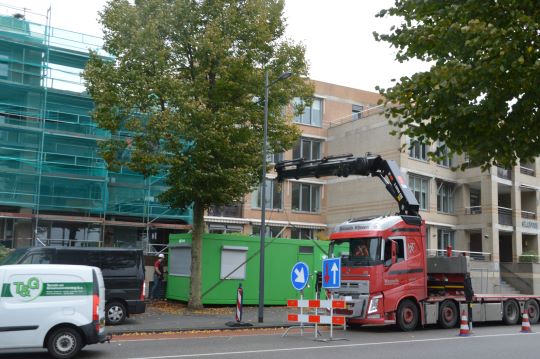

Of de keten van ruim acht meter lengte op elkaar komen te staan is nog ongewis..
foto’s © paul kriele , 7 oktober 2020.

Deze week 41 en 42 worden de terrasmuurtjes verder afgewerkt. Zodanig dat er geen regenwater meer doorheen naar de fundering kan sijpelen. Daarom wordt, zoals de foto aangeeft, er een isolatielaag tussen gemaakt. foto’s © paul kriele, 7 oktober 2020.

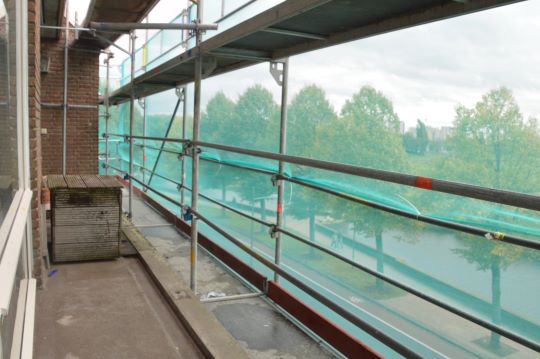

Balkons niet toegankelijk ivm nieuwe raamafscheiding
Vanaf maandag 21 september 2020 begon de BAM met het verwijderen van de hekken op de balkons aan de voorzijde. Daartoe werden de bewoners gemaand hun balkondeuren op slot te doen en de balkons niet te betreden.

Aanpak bergingen ter voorbereiding isolatie

De BAM is in week 39 – aan de Westkant – al begonnen met de voorbereidingen van de isolatie van de plafonds in de bergingen. Deze week [wk 40] kwamen bergingen aan de Oostkant aan de beurt.

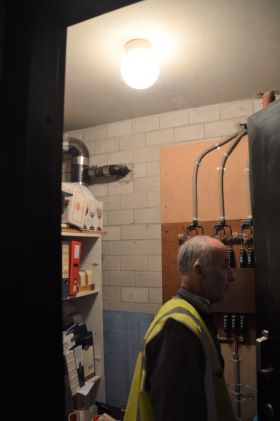

Eerst wordt de verlichting verlaagd en een armatuur voor een tijdelijke lamp aangelegd. Later volgt dan het aanbrengen van circa 5-7 cm isolatie en dan kunnen definitief de armaturen met eventueel een bolletje er weer op.

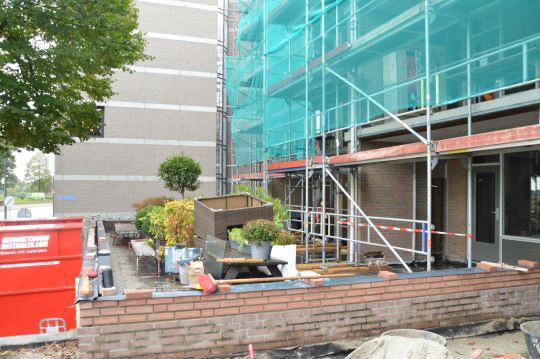

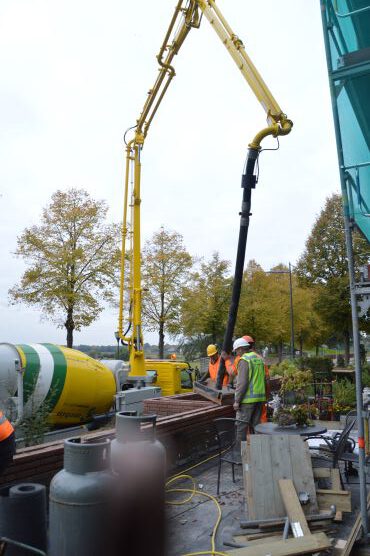

Weghalen bovenste laag terrasmuurtjes en isoleren

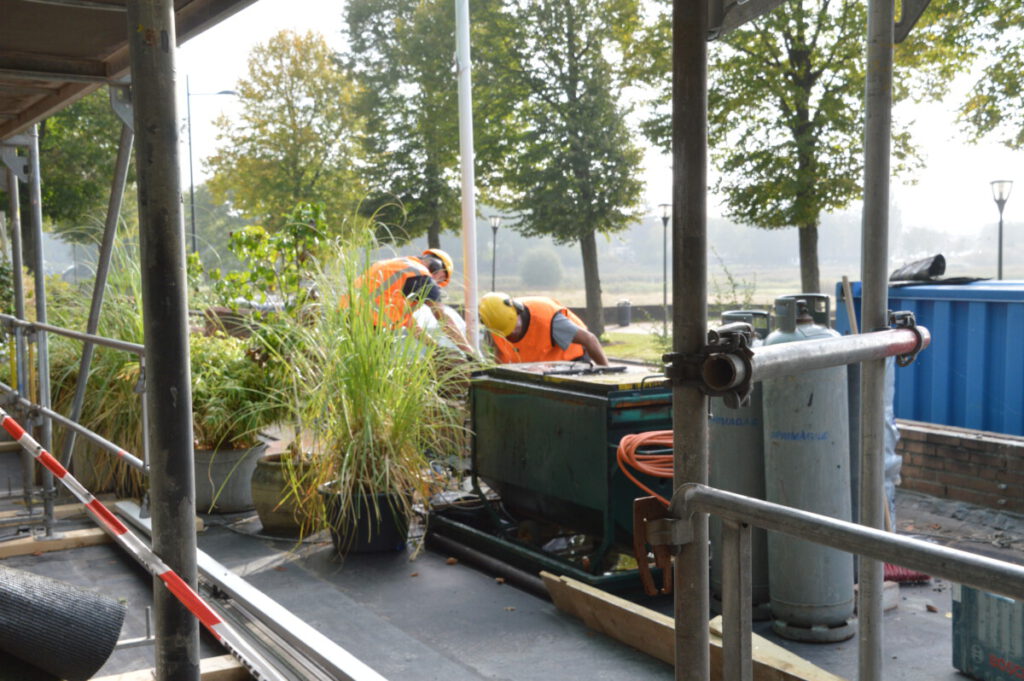

Twee weken geleden in week39 begon de BAM al met het weghalen van de bovenste steenlaag van de terrasmuurtjes. Na het aanbrengen van een nieuwe bovenste afdeksteen, die het regenwater moet weg leiden, komt daar als sierafwerking, een metalen strip op. Deze muurtjes zijn waarschijnlijk de oorzaak van de lekkages in de parkeergarage. Zeker omdat de spouwmuur binnenin die muurtjes het regenwater ‘afvoert’ naar de onderliggende fundering. Daar bevindt zich de bron va n de lekkages.

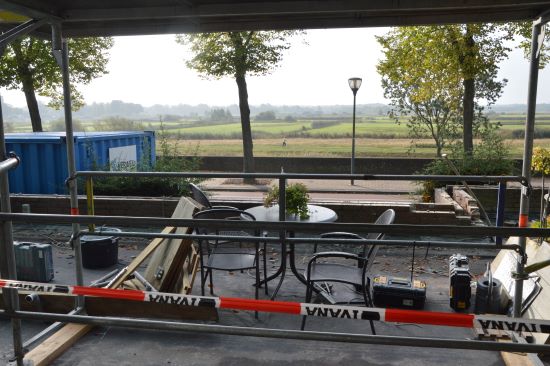

Op de onderste foto is achterin, tussen de steigers door, net zichtbaar het intussen verlaagde muurtje te zien.

foto’s © paul kriele, 30 september 2020.

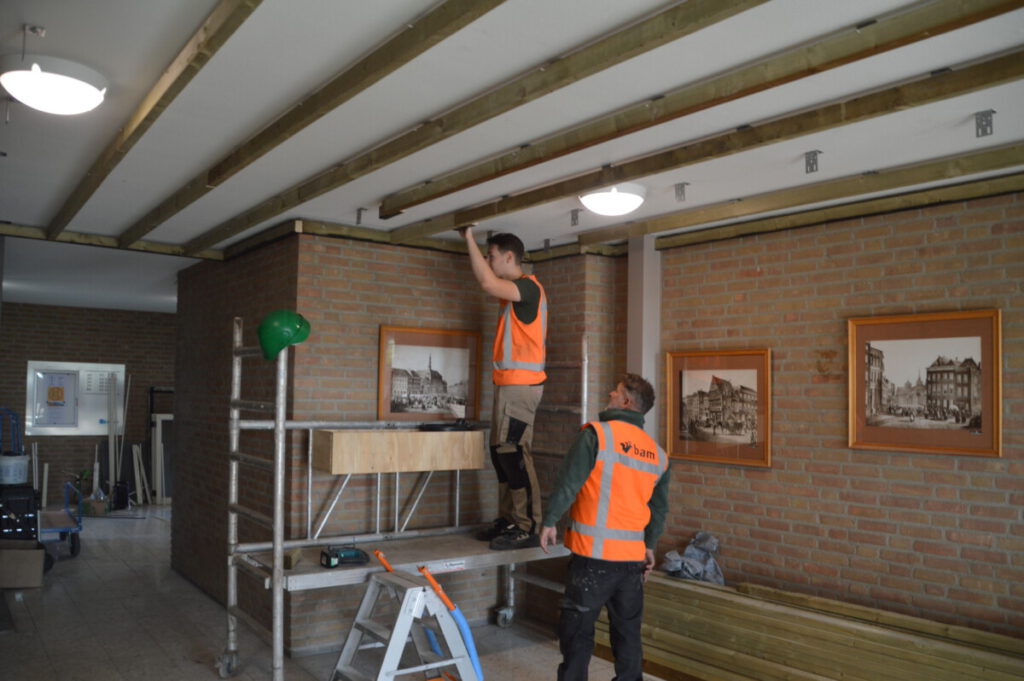

Nieuw houten plafond in entreehal 18 september 2019. Aanvang van werkzaamheden isolatie en aanplant sedum op dak in week 39.

In week 38 werd begonnen met een houten strokenplafond in de hal [westzijde] aan te brengen. Dat staat mooi maar is bovenal bedoeld om de bewoners [speciaal op nr. 44] in de winter te bevrijden van koude voeten. foto © paul kriele, 18 september 2020.

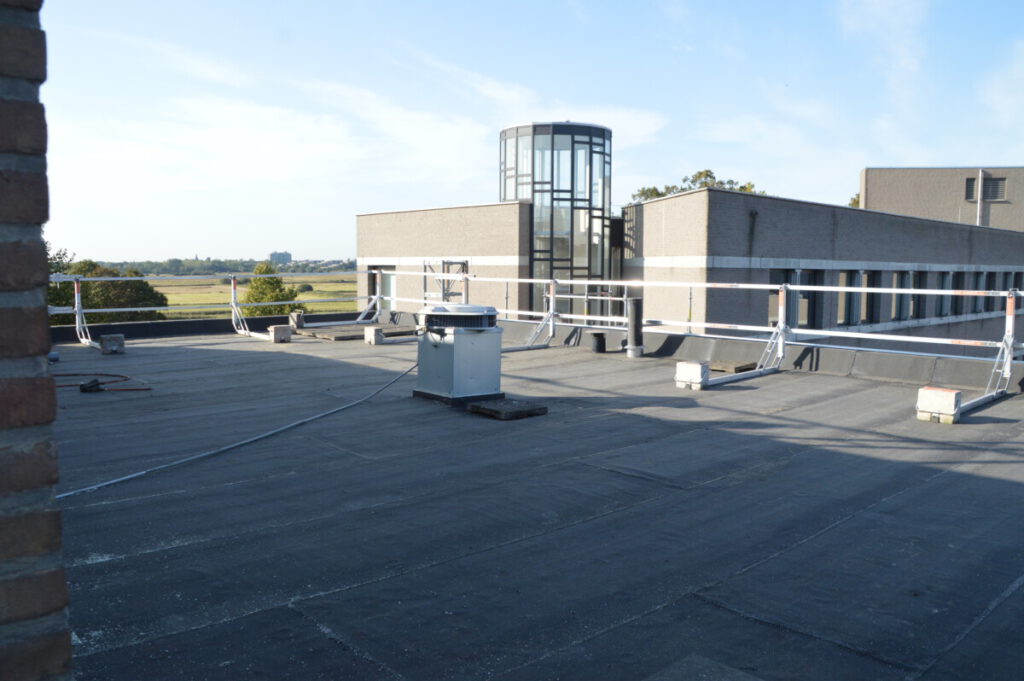

Bovenste foto: Het dak bevindt zich nu [week 38] aan de vooravond [week 39] van het aanbrengen van een 7cm dikke isolatie en daarna de beplanting met sedum. Die aanplant verbetert de afvoer van regenwater en werkt isolerend.

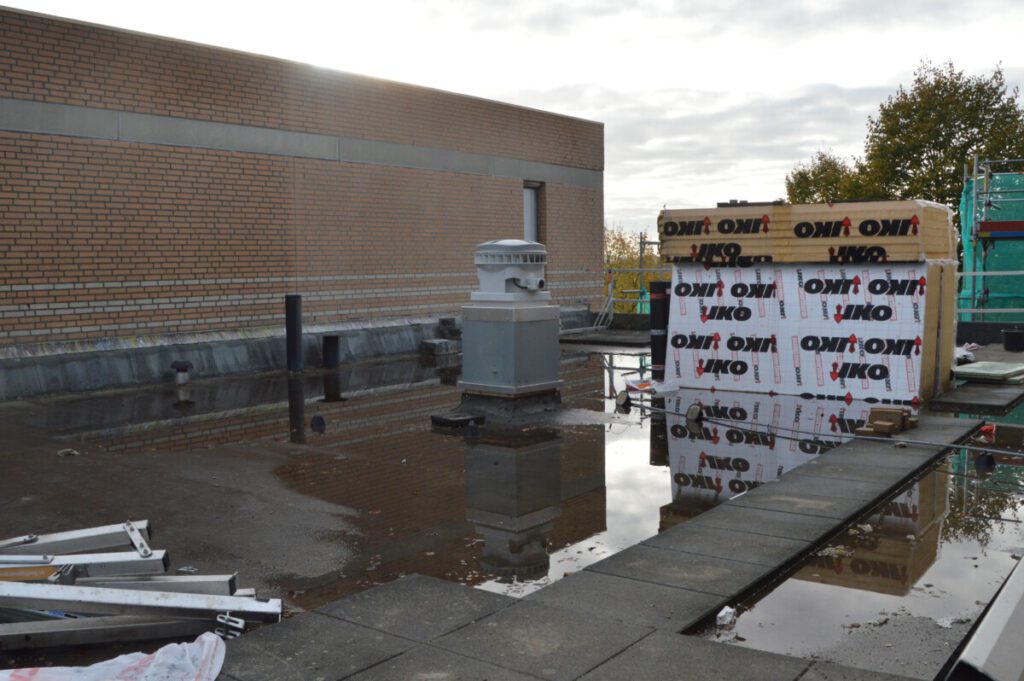

Foto daaronder: Opname van 12 oktober 2020. Dak aan de Oostkant [boven de 3-en 4 kamerappartementen]. Stapels isolatie [er komt 6-7 cm isolatie op het dak] liggen reed.
foto © paul kriele, 18 september en 12 oktober 2020.
